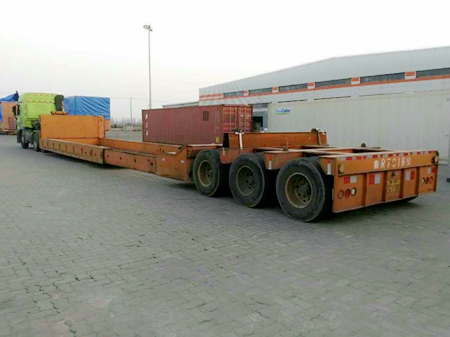

受客户之托,我司需负责一件框架箱货进口后,从洋山港区送货至成都。此货物尺寸5.92m*3.26m*4.45m,货重12.93吨,属于严重超高货。由于洋山码头不接重大件设备类货物的港区掏箱作业,所以此箱只能提离港区掏箱。洋山桥洞限高5米,实际通过能力5.3米。我司安排了如下图的特种车型,将框架箱卡进车槽内,车底板高度0.2米高,加上框架箱底座厚度0.6米,再加上货高4.45米,总高5.25米,才能通过桥洞。

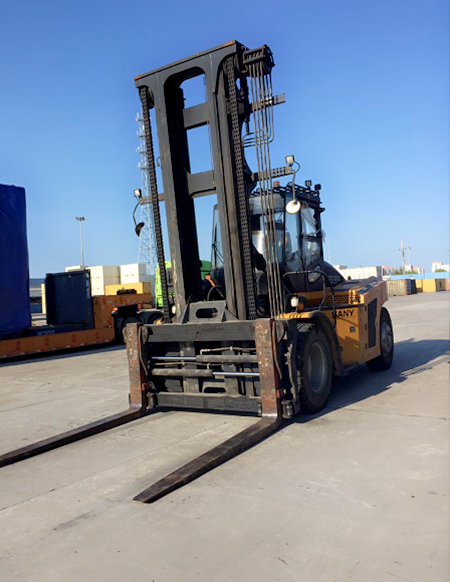

我司提箱前,提前考察从港区到拆箱堆场的道路情况,确保了货物顺利到达堆场。进行下一步拆箱作业。我们专业操作大件货物的现场人员,1个小时内,便完成的拆箱和装车。

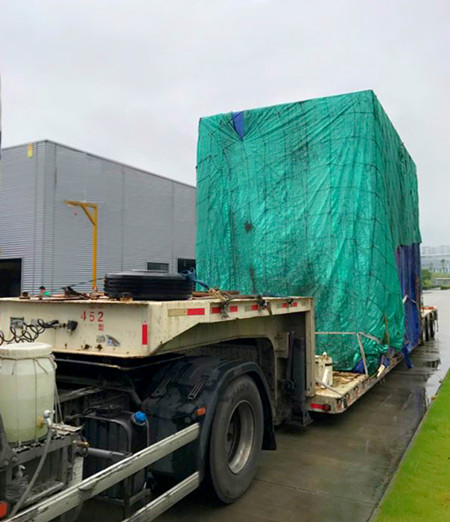

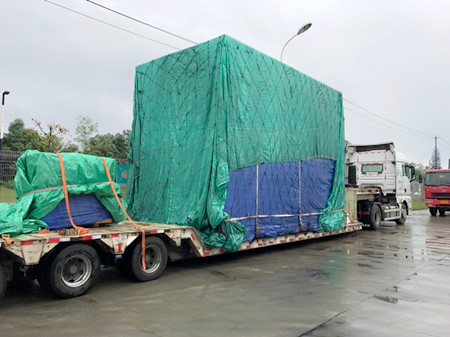

从上海到成都的长拖拖车,我司安排的是30公分高的低板车。送货车辆在拆箱前到场,拆好即可装车。随后进行货物加固和遮盖雨布,确保货物安全。然后拍照,用作超限证审批资料。由于新交规的公路限高4米,此票车货总高4.75米,需要办理超限证。超限证办好,司机按照超限证的规定路线,开始往成都出发。
我们路上遇到既定线路高速修路,及时安排下高速重新办超限证,走国道绕行,也遇到暴雨天气影响。但最终还是在客户规定的时间内将货物完好送达工厂!
